같은 해에 같은 금액의 공사를 수주한 두 사장님이 있습니다. A사장님은 기성 청구서와 세금계산서 발급일을 맞춰 두었고, B사장님은 "돈 들어오면 끊자"며 미뤘습니다. 1년 뒤 두 분의 손익계산서는 완전히 달랐습니다. 공사는 똑같이 했는데 한쪽은 세금을 앞당겨 냈고, 다른 한쪽은 매출이 다음 해로 몰려 세율 구간이 올라갔습니다. (각색 예시)
건설업 장부가 어려운 이유는 공사한 시점, 청구한 시점, 돈이 들어온 시점이 전부 다르기 때문입니다. 서울 송파구 가락동 일대처럼 재건축·리모델링 현장이 많은 지역에서는 한 해에 여러 현장이 겹치면서 이 시차가 더 벌어집니다. 가락 건설업 세무기장에서 가장 먼저 정리하는 것도 결국 이 세 시점입니다.

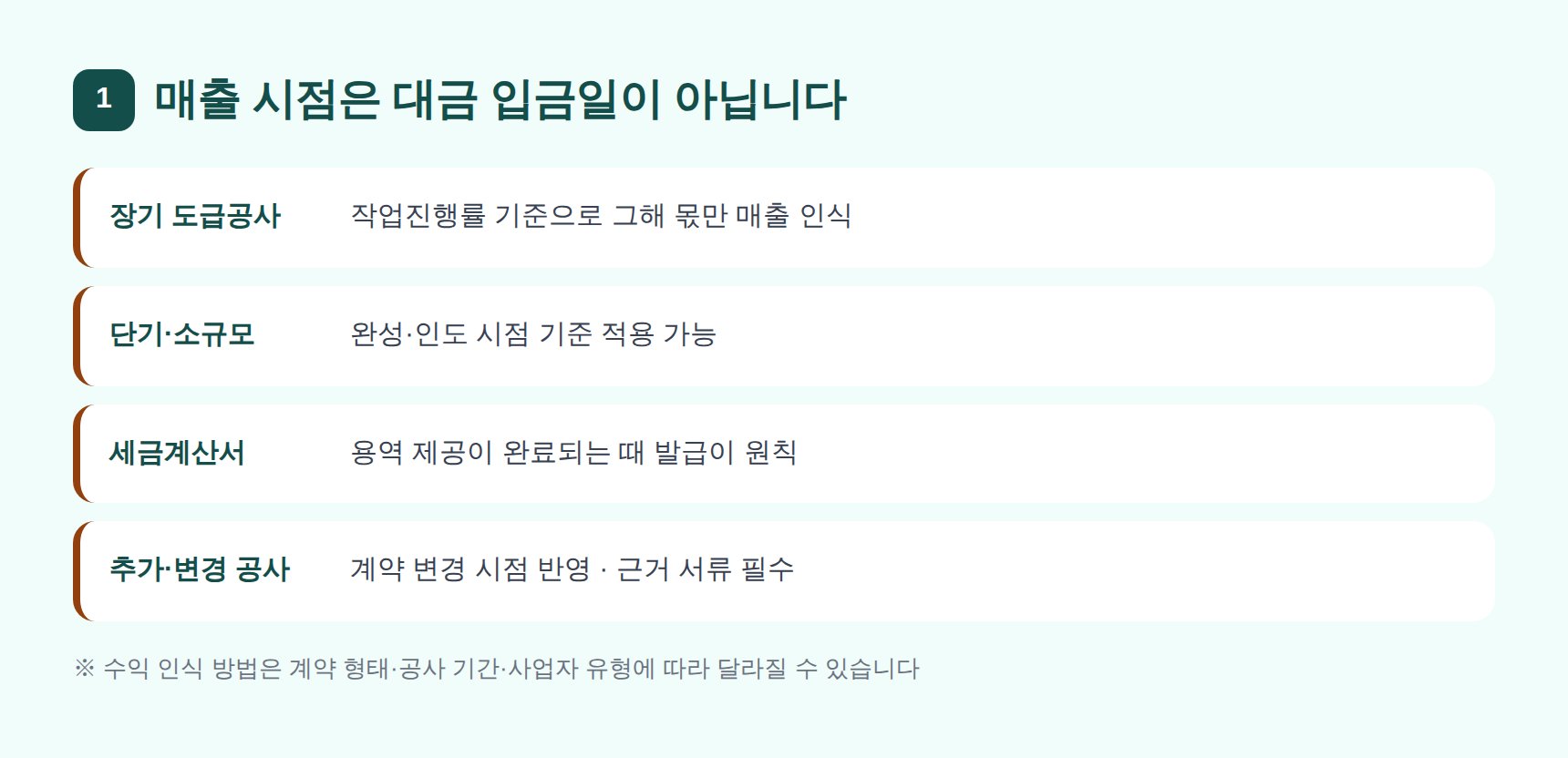

공사대금은 언제 매출로 잡아야 하나요
건설공사는 일반 상품 판매처럼 "물건 넘긴 날"이 명확하지 않습니다. 그래서 세법에서는 공사의 성격과 기간에 따라 수익을 인식하는 시점을 달리 봅니다. 실무에서 가장 많이 쓰이는 것은 작업진행률 기준입니다.
| 구분 | 수익 인식 | 실무에서의 모습 | 자주 생기는 문제 |
|---|
| 장기 도급공사 | 작업진행률(공사원가 투입 비율 등) 기준 | 기성 청구 시점에 맞춰 매출 인식 | 진행률 산정 근거 자료가 없음 |
| 단기·소규모 공사 | 완성·인도 시점 기준 적용 가능 | 준공 후 일괄 매출 | 기간이 해를 넘기면 판단 필요 |
| 부가세 세금계산서 | 용역 제공이 완료되는 때가 원칙 | 기성 검수·준공 시점 | 대금 수령일에 맞춰 발급해 지연 |
| 추가·변경 공사 | 계약 변경 시점 반영 | 구두 합의 후 정산 | 근거 서류가 없어 매출 누락 |
※ 수익 인식 방법은 계약 형태·공사 기간·사업자 유형에 따라 달라질 수 있습니다. 개별 계약은 반드시 확인이 필요합니다.
"돈 들어오면 끊는다"가 가장 위험합니다
부가세 세금계산서는 용역 제공이 완료되는 때 발급하는 것이 원칙입니다. 대금 수령일에 맞춰 미루면 지연발급 가산세와 매출 귀속시기 문제가 함께 생깁니다.
진행률은 자료로 증명합니다
기성 검수서, 공정률 보고, 투입 원가 집계표가 남아 있어야 진행률이 설명됩니다. 현장 서류를 매월 사무실로 넘기는 루틴 하나가 장부의 신뢰도를 결정합니다.
가락 건설업 세무기장의 출발점은 계약서와 기성 서류를 사무실에 모으는 일입니다. 현장에만 있는 서류는 장부에 반영될 수 없습니다.

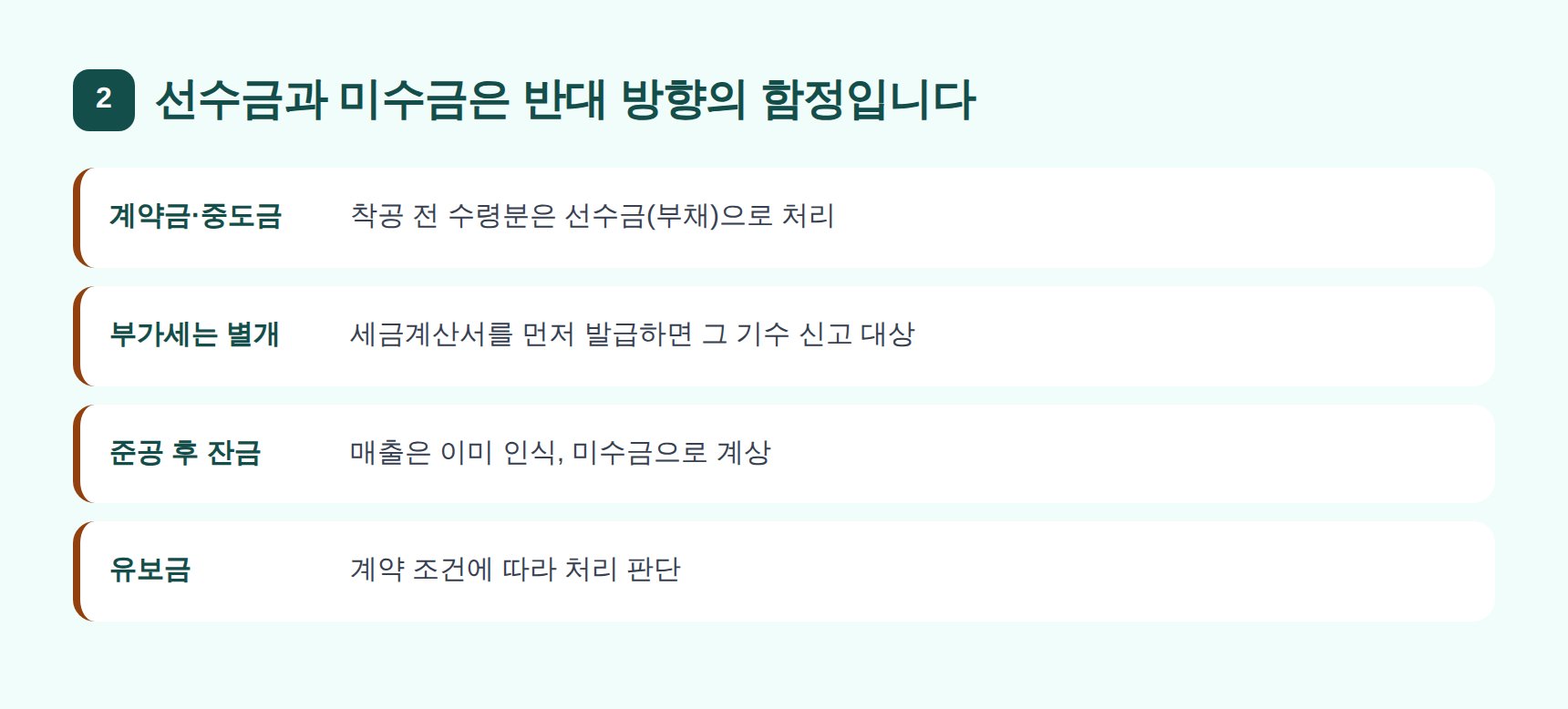

선수금으로 받은 계약금·중도금도 매출인가요
아직 시공하지 않은 상태에서 미리 받은 돈은 회계상 선수금, 즉 부채입니다. 통장에 돈이 들어왔다고 해서 그해 매출이 되는 것이 아닙니다. 다만 부가가치세는 별개로, 세금계산서를 먼저 발급했다면 그 시점에 부가세 신고 대상이 됩니다. 소득세와 부가세의 기준이 서로 다르다는 점이 헷갈리는 지점입니다.
| 상황 | 소득세·법인세 | 부가가치세 | 필요한 자료 |
|---|
| 계약금 수령, 착공 전 | 선수금(부채)으로 처리 | 선발급 시 해당 기수 신고 대상 | 계약서, 입금 내역 |
| 기성 청구 후 수령 | 진행분만큼 매출 인식 | 기성 검수 시점 기준 발급 | 기성 청구서, 검수서 |
| 준공 후 잔금 미수 | 매출은 이미 인식, 미수금 계상 | 발급 시점 기준 | 준공검사서, 미수금 대장 |
| 하자보수 유보금 | 계약 조건에 따라 판단 | 발급 여부 확인 필요 | 계약서 유보 조항 |
선수금 관리가 곧 자금 관리입니다
선수금을 매출로 착각하면 그해 이익이 부풀어 보여 세금을 과다 예측하게 되고, 반대로 진행분 매출을 빠뜨리면 다음 해에 몰립니다. 현장별 계약금·기성·잔금을 한 표로 관리하면 장부와 자금 계획이 동시에 잡힙니다.

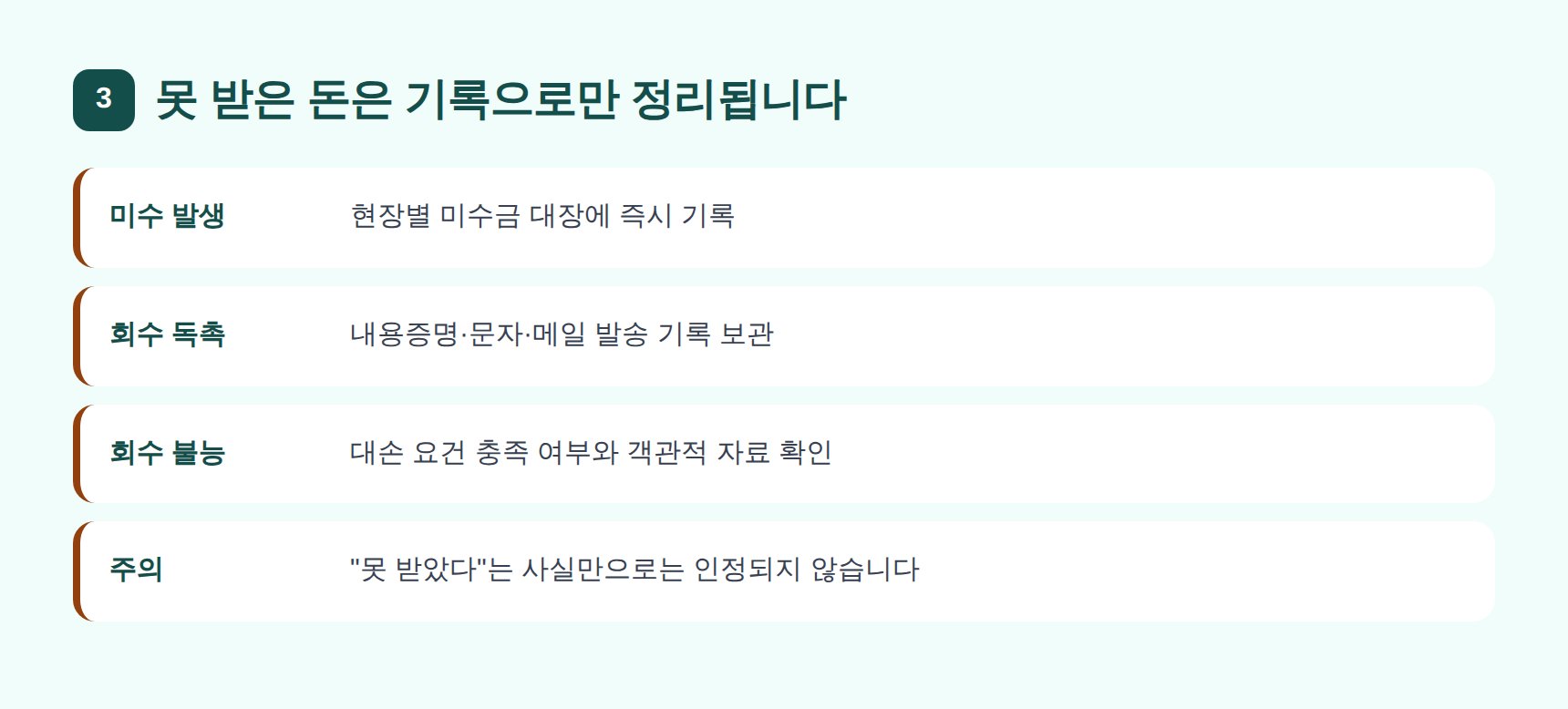

미수금이 쌓이면 장부에서 무슨 일이 생기나요
건설업 사장님들이 가장 억울해하시는 지점입니다. 공사는 끝났고 매출도 잡혔는데 대금은 못 받았습니다. 그런데 세금은 매출 기준으로 계산됩니다. 받지 못한 돈에 대한 세금을 먼저 내는 상황이 생기는 것입니다.
| 단계 | 해야 할 일 | 남겨야 할 자료 |
|---|
| 미수 발생 | 현장별 미수금 대장 기록 | 기성 청구서, 세금계산서, 입금 내역 |
| 회수 독촉 | 내용증명·문자·메일 등 독촉 기록 | 발송 기록, 상대 회신 |
| 회수 지연 장기화 | 채권 성격과 회수 가능성 검토 | 거래처 상태 자료 |
| 회수 불능 확정 | 대손 요건 충족 여부 확인 | 법적 절차 서류, 폐업 사실 등 객관적 자료 |
※ 대��으로 처리할 수 있는 요건과 시기는 법령에 정해져 있으며, 단순히 "못 받았다"는 사실만으로는 인정되지 않습니다.
못 받은 돈은 자료가 있어야 정리됩니다
대손 처리는 요건이 까다롭습니다. 상대방의 파산·폐업·소멸시효 완성 등 객관적 사유와 이를 뒷받침하는 서류가 필요합니다. 독촉 기록조차 없다면 나중에 설명할 방법이 없습니다. 회수가 늦어지기 시작한 그 시점부터 기록을 남기셔야 합니다.
가락 건설업 세무사를 맡기시면 현장별 미수금 대장을 매월 함께 확인합니다. 세금 문제 이전에 자금 문제이기 때문입니다.
건설업 매출은 어디에서 들어오나요
같은 건설업이라도 원도급인지 하도급인지, 관급인지 민간인지에 따라 매출이 잡히는 방식이 다릅니다.
| 매출 경로 | 대금 흐름 | 증빙 | 놓치기 쉬운 부분 |
|---|
| 원도급(발주처 직접) | 계약금→기성→잔금 | 계약서, 기성 청구서, 세금계산서 | 추가공사 구두 합의분 누락 |
| 하도급(원청 기성) | 원청 기성 승인 후 지급 | 하도급 계약서, 기성 검수서 | 원청 정산 지연으로 귀속시기 혼동 |
| 관급공사 | 검사·준공 후 지급, 시차 큼 | 계약서, 준공검사서 | 유보금·지체상금 처리 누락 |
| 개인 리모델링·소규모 | 현금·계좌이체 비중 높음 | 견적서, 계약서, 입금 내역 | 현금 수령분 매출 누락 |
| A/S·하자보수 유상 | 건별 청구 | 청구서 | 소액이라 기록 안 함 |
| 자재 납품 병행 | 물품 매출 | 세금계산서 | 용역과 재화를 섞어 처리 |
추가공사는 반드시 종이로 남기세요
건설 현장에서 가장 많이 다투는 것이 추가공사비입니다. 세무적으로도 마찬가지여서, 근거 없이 정산된 금액은 매출 귀속시기와 원가 대응이 모두 흔들립니다. 카톡 대화 캡처라도 남기는 것이 아무것도 없는 것보다 훨씬 낫습니다.

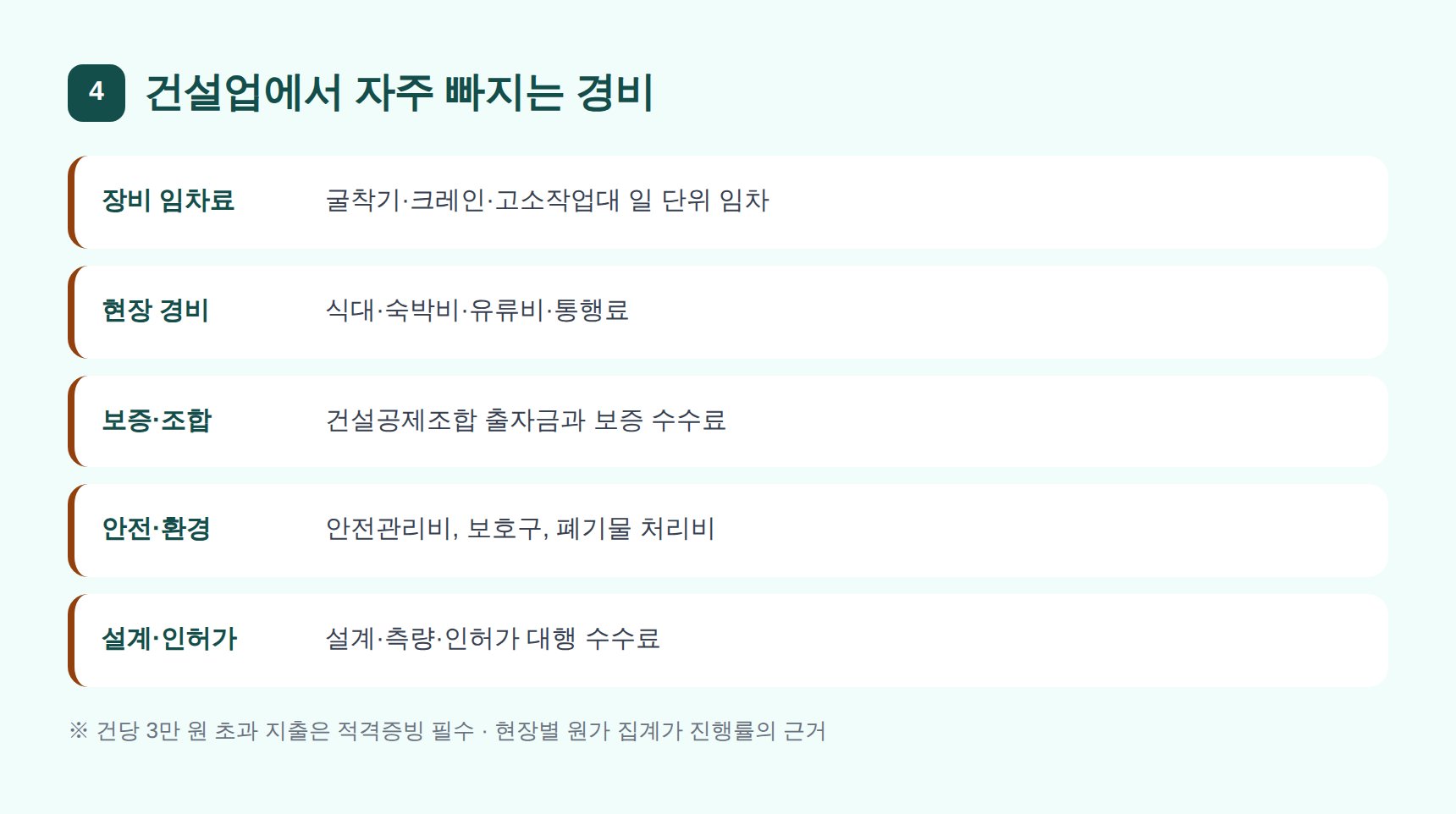

건설업에서 놓치기 쉬운 경비는 무엇인가요
건설업은 원가가 크기 때문에 경비 하나가 빠지면 금액도 큽니다. 특히 현장에서 쓰고 사무실로 보고되지 않는 지출이 문제입니다.
| 경비 항목 | 건설업에서의 예 | 증빙 형태 | 자주 빠지는 이유 |
|---|
| 외주비 | 하도급 공사비, 전문공종 위탁 | 세금계산서, 하도급 계약서 | 현금 지급 후 증빙 미수취 |
| 자재비 | 철근·시멘트·목재·마감재 | 세금계산서 | 현장 직구매 후 영수증 분실 |
| 장비 임차료 | 굴착기·크레인·고소작업대 임차 | 세금계산서, 임차 계약서 | 일 단위 임차라 누락 |
| 노무비 | 일용직 인건비, 팀 단위 지급 | 일용근로소득 지급명세서 | 미신고 시 경비 인정 곤란 |
| 현장 경비 | 식대, 숙박비, 유류비, 통행료 | 사업용 카드전표 | 대표 개인카드 사용 |
| 보증·조합 | 건설공제조합 출자·보증 수수료 | 납입 증명 | 자산·비용 구분 미검토 |
| 안전·환경 | 안전관리비, 보호구, 폐기물 처리비 | 세금계산서, 처리 확인서 | 현장 자체 처리로 기록 없음 |
| 설계·인허가 | 설계비, 측량비, 인허가 대행 수수료 | 세금계산서, 3.3% 원천세 | 착공 전 지출이라 누락 |
※ 인정 범위는 실제 사용 실태와 증빙에 따라 달라지며, 사업 관련성이 확인되지 않는 지출은 인정되지 않습니다.
3만 원 초과 지출은 증빙 종류가 정해집니다
건당 3만 원을 넘는 지출은 세금계산서·계산서·사업용 신용카드·지출증빙 현금영수증 중 하나로 받아야 하고, 미수취 시 증빙불비가산세가 붙을 수 있습니다.
현장별 원가를 나눠 보세요
현장 A와 현장 B의 원가를 섞어 놓으면 어느 현장에서 남고 어디서 손해를 봤는지 알 수 없습니다. 현장별 원가 집계는 진행률 산정의 근거이자 견적의 기준이 됩니다.
가락 건설업 세무사에서 현장별 원가표를 매월 요청드리는 이유가 여기에 있습니다. 원가가 나뉘어야 진행률도, 견적도 근거를 갖습니다.

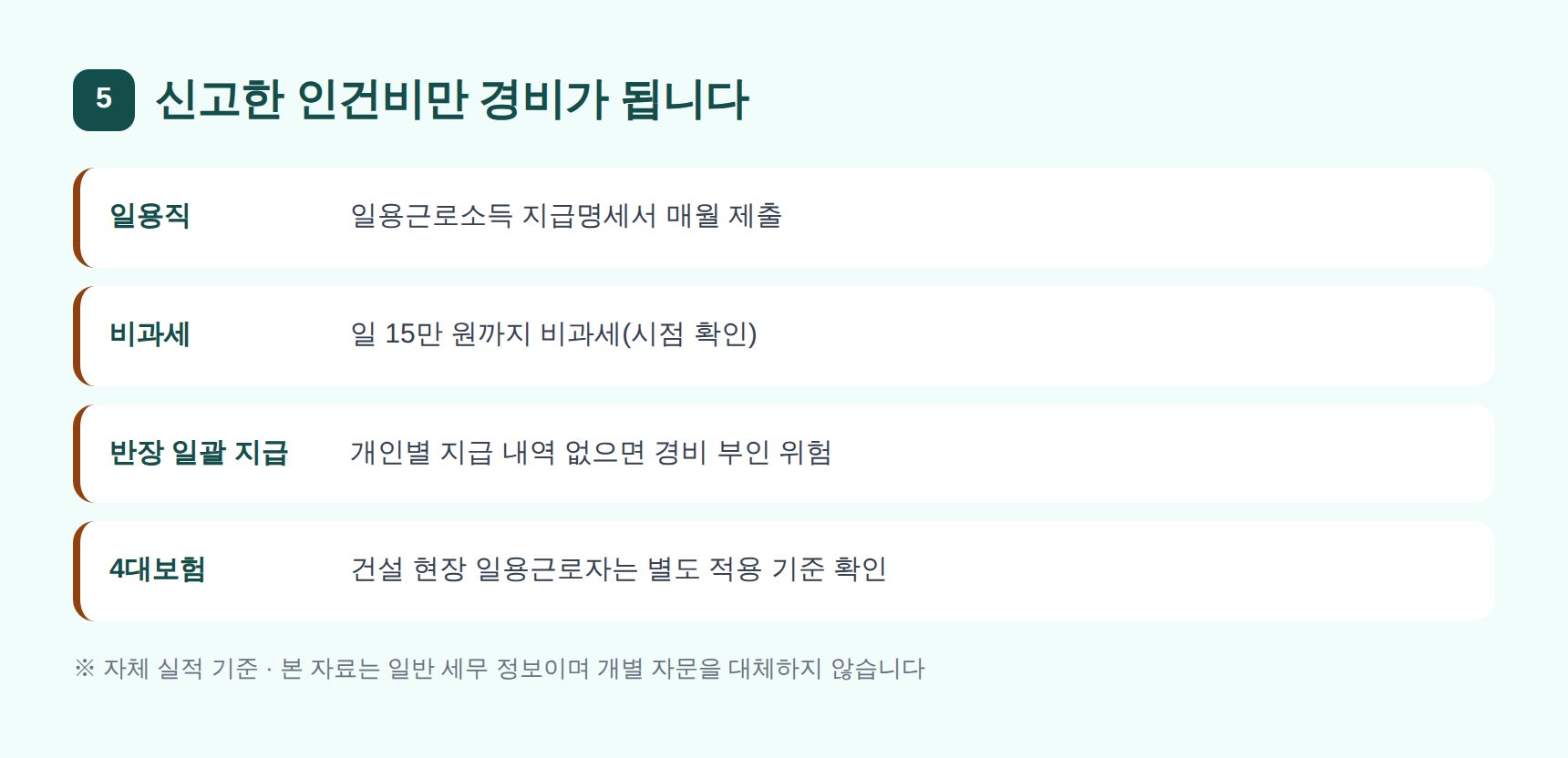

일용직 노무비는 어떻게 신고해야 하나요
건설업 인건비는 일용직 비중이 압도적으로 높습니다. 그리고 이 부분이 세무조사에서 가장 자주 확인되는 항목이기도 합니다. 핵심은 단순합니다. 신고한 인건비만 경비가 됩니다.
| 형태 | 건설업에서의 예 | 신고 방식 | 주의점 |
|---|
| 일용직 | 현장 일당 근로자 | 일용근로소득 지급명세서 매월 제출 | 일 15만 원까지 비과세(시점 확인) |
| 상용직 | 현장소장, 공무, 사무직 | 근로소득 원천세, 4대보험 | 급여대장·근로계약서 보관 |
| 3.3% 프리랜서 | 설계·감리·컨설팅 등 | 사업소득 원천징수, 간이지급명세서 | 실질이 근로자면 소급 추징 위험 |
| 팀·반장 일괄 지급 | 반장에게 인원분 일괄 송금 | 개인별로 나눠 신고해야 함 | 일괄 처리 시 경비 부인 위험 |
반장에게 한 번에 보낸 돈은 그대로 위험이 됩니다
현장에서 편의상 팀장·반장 계좌로 인원분을 한꺼번에 보내는 경우가 많습니다. 그러나 세무상으로는 개인별 지급 내역이 있어야 하고, 그렇지 않으면 인건비 전체가 부인될 수 있습니다. 출역일보와 개인별 지급 내역을 함께 남기는 것이 안전합니다.
건설업은 4대보험 적용에 별도 기준이 있습니다
건설 현장의 일용근로자에 대해서는 고용·산재보험 적용에 관한 별도 기준이 마련되어 있습니다. 공사 규모와 기간, 원·하수급인 관계에 따라 달라지므로 현장을 시작하기 전에 확인하시는 것이 좋습니다.
인건비 신고는 번거로워 보이지만 매월 같은 형식으로 돌리면 부담이 크지 않습니다. 가락 건설업 세무기장에서 가장 먼저 자동화하는 것도 이 부분입니다.
건설업 사장님의 1년 세무 일정
| 시기 | 할 일 | 비고 |
|---|
| 매월 10일 | 원천세 신고·납부 | 일용근로소득 지급명세서 매월 제출 |
| 1월 25일 | 부가세 2기 확정신고 | 전년 하반기 기성분 점검 |
| 4월 / 10월 | 부가세 예정고지 납부 | 법인은 예정신고(4/25·10/25) |
| 3월 말 | 법인세 신고 | 12월 결산법인 기준 |
| 5월 31일 | 종합소득세 신고 | 성실신고확인 대상은 6월 30일 |
| 7월 25일 | 부가세 1기 확정신고 | 상반기 기성·미수 정리 |
| 11월 | 종합소득세 중간예납 | 전년 세액 기준 고지 |
| 12월 말 | 현장별 진행률·미수금·재고자재 정리 | 결산의 핵심 |
※ 기한이 토요일·공휴일이면 다음 영업일로 이월됩니다.
자주 묻는 질문
Q. 공사가 해를 넘겨 진행 중인데 올해 매출을 얼마로 잡아야 하나요
A. 장기 도급공사는 작업진행률을 기준으로 그해에 해당하는 만큼만 매출로 인식하는 것이 일반적입니다. 진행률은 대개 총 예정 공사원가 대비 실제 투입 원가의 비율로 산정하므로, 현장별 원가 집계가 되어 있어야 계산이 가능합니다. 계약 형태와 기간에 따라 방법이 달라질 수 있으니 계약서를 놓고 확인하는 것이 정확합니다.
Q. 건설업은 매출이 얼마부터 복식부기인가요
A. 건설업은 직전 연도 수입금액 1억 5천만 원 선이 기준이 되는 그룹에 속합니다(시점 확인). 이 기준을 넘으면 복식부기 의무자가 되고, 장부 없이 추계로 신고하면 무기장가산세 20%와 함께 감면·공제가 배제될 수 있습니다. 반대로 간편장부 대상자가 복식부기로 신고하면 기장세액공제 20%(한도 100만 원)를 받을 수 있습니다.
Q. 원청이 기성을 늦게 승인해 주는데 매출 시점은 어떻게 되나요
A. 원칙은 용역 제공이 완료되는 때이지 승인일이 아닙니다. 다만 실무에서는 검수·승인 절차가 완료 시점을 확정하는 근거가 되는 경우가 많아, 기성 청구서와 검수서 날짜를 함께 관리해야 합니다. 승인이 반복적으로 늦어지는 거래처라면 미수금 대장과 함께 별도로 관리하시는 편이 좋습니다.
Q. 현금으로 받은 소규모 리모델링 공사비도 신고해야 하나요
A. 해야 합니다. 상대방이 개인이라 세금계산서를 요구하지 않더라도 매출은 매출입니다. 오히려 이런 현장일수록 자재비·인건비가 현금으로 나가기 때문에, 매출을 빼면 대응하는 경비도 함께 사라져 손해가 커지는 경우가 많습니다. 가락 건설업 세무기장를 통해 현장 단위로 관리하면 이 부분이 정리됩니다.
Q. 세무사를 바꾸면 진행 중인 현장 자료는 어떻게 되나요
A. 홈택스 수임동의를 변경하고 직전 장부·결산서·고정자산대장을 이관받으면 그대로 이어집니다. 건설업은 특히 현장별 진행률과 미수금, 장비 감가상각 잔액이 이월되는 숫자라 인수인계가 중요합니다. 사장님이 하실 일은 동의 한 번이고, 자료 인수는 저희가 직접 처리합니다.
우리 회사 장부, 지금 상태 자가진단
가락 건설업 세무기장를 검토하기 전에 아래 항목부터 확인해 보세요.
아래 항목 중 2개 이상 체크되면 장부를 한 번 점검할 때입니다
- 세금계산서를 대금이 입금된 날에 맞춰 발급하고 있다
- 현장별 원가를 따로 집계하지 않고 한 통에 넣는다
- 계약금·중도금을 받은 달의 매출로 처리한다
- 미수금 대장이 없거나 최신 상태가 아니다
- 일용직 노무비를 반장 계좌로 일괄 송금한다
- 추가공사 정산에 근거 서류가 없다
- 현장 식대·유류비를 대표 개인카드로 결제한다
